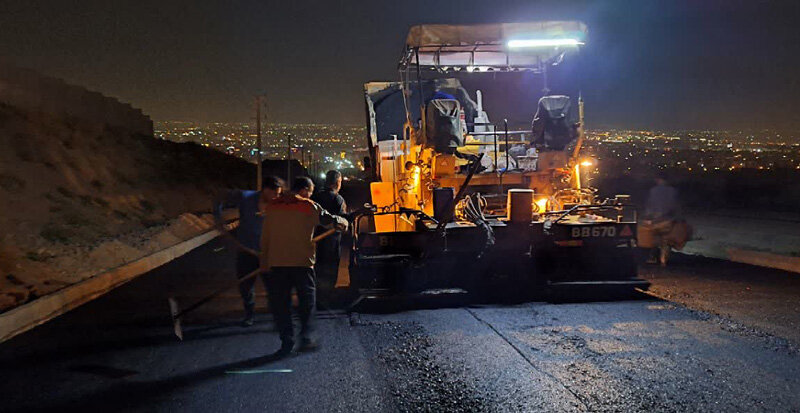

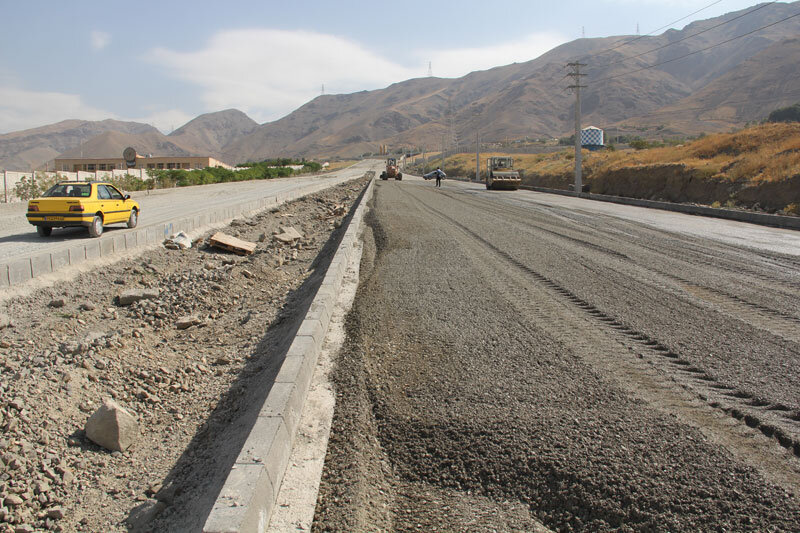

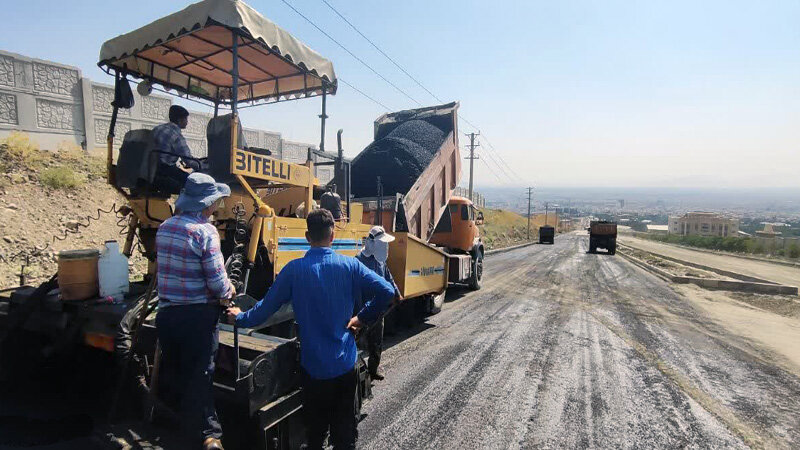

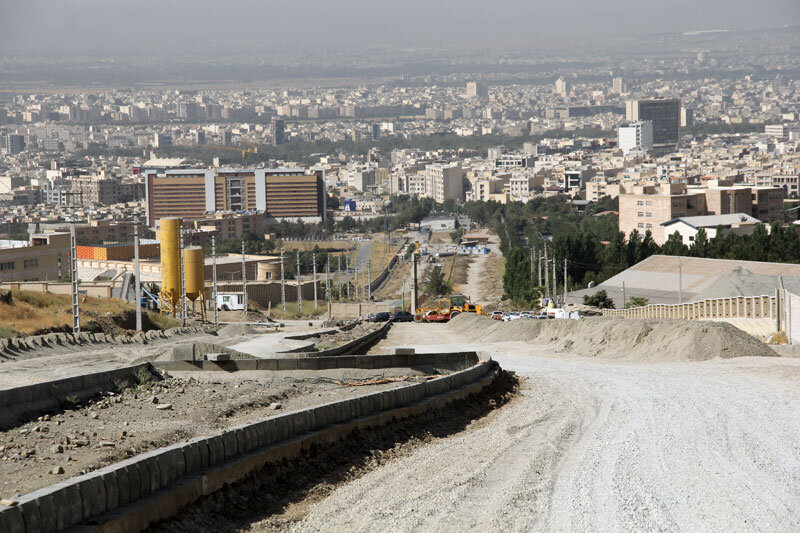

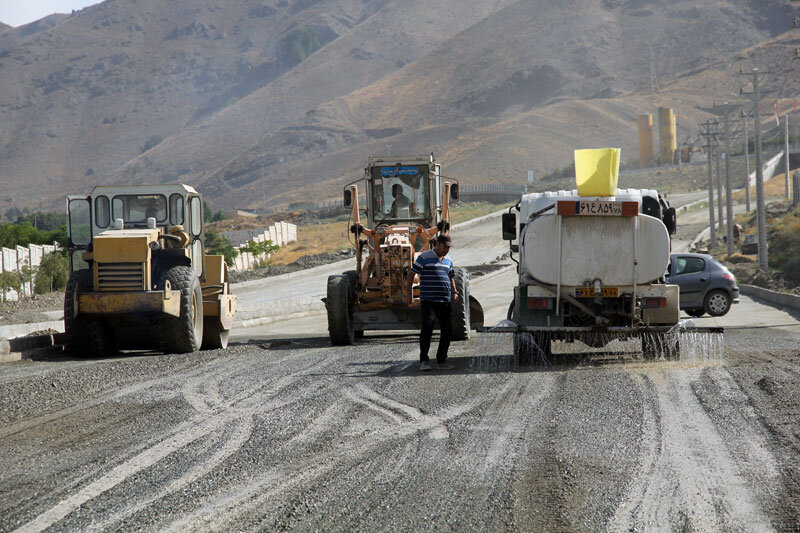

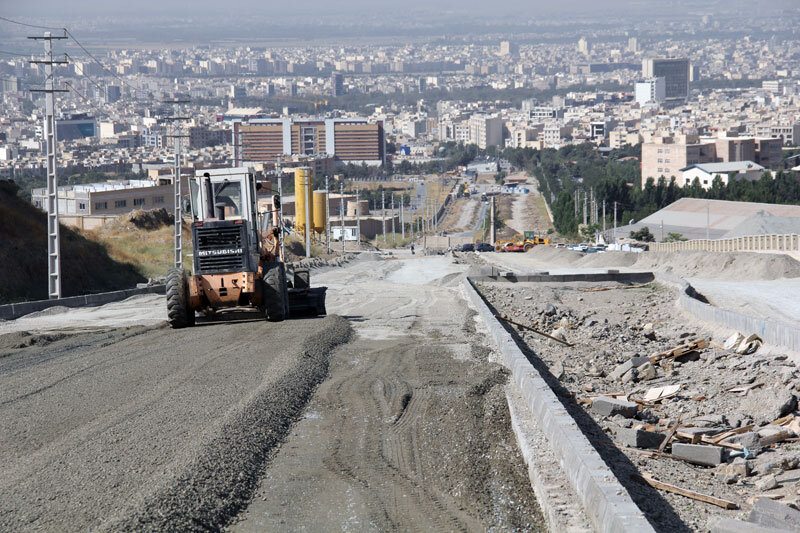

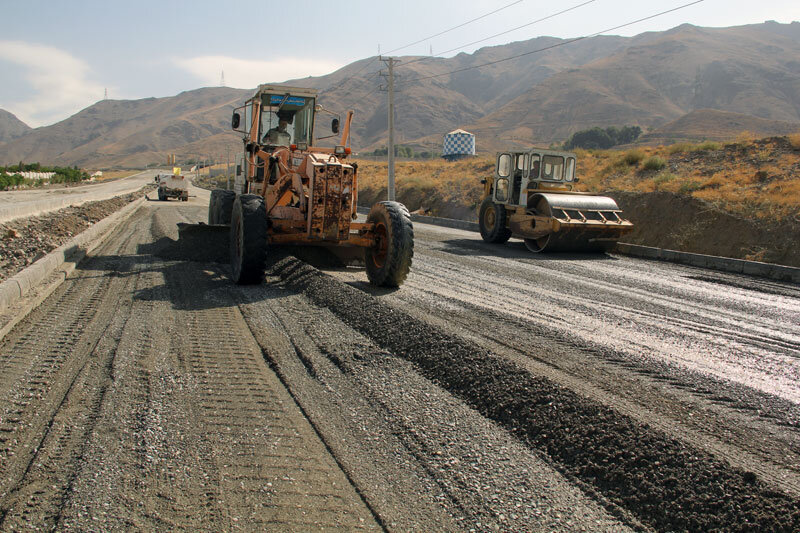

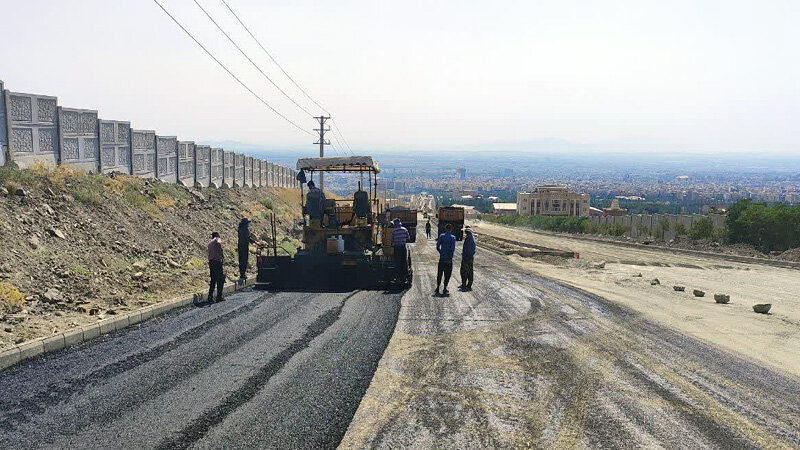

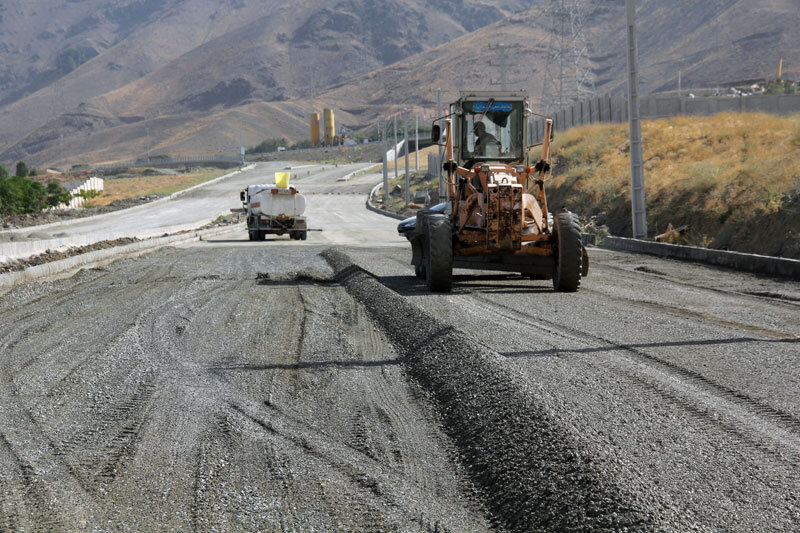

علی فروغی در گفتگو با پایگاه خبری کرج امروز؛ با اشاره به آغاز عملیات روکش آسفالت مکانیزه پروژه اتصال بولوار جمهوری شمالی به بزرگراه شهید سلیمانی با هدف بازگشایی مسیر دسترسی از بزرگراه شهید سلیمانی به دانشگاه آزاد اسلامی واحد کرج، اظهار کرد: در آستانه شروع سال تحصیلی و به منظور رفاه حال دانشجویان و شهروندان عزیز، عملیات اجرای روکش آسفالت مکانیزه لاین شرقی و غربی بولوار جمهوری اسلامی شمالی حدفاصل بولوار ۳۵ متری عدل تا تقاطع ارس به منظور ایجاد دسترسی از بزرگراه شهید سلیمانی و همچنین از بولوار ۳۵ متری عدل به دانشگاه آزاد اسلامی، در دولاین به طول ۸۵۰ متر و برآورد تناژ مصرفی حدود پنج هزار تن آسفالت توسط عوامل اجرایی سازمان عمران و بازآفرینی فضاهای شهری شهرداری کرج آغاز شده و در حال اجرا است.
وی افزود: بازگشایی مسیر ذکر شده، تأثیر زیادی در کاهش بار ترافیکی بولوار مؤذن و تسهیل در تردد شهروندان از طریق بزرگراه به محلات شهرک اوج، حسن آباد و... خواهد داشت.
رئیس سازمان عمران و بازآفرینی فضاهای شهری شهرداری کرج با بیان اینکه این پروژه از پروژههای اولویتدار مدیریت شهری کرج است، گفت: عملیات اجرایی این پروژه به طول حدود هزار و ۸۵۰ متر شامل خاکبرداری، خاکریزی، جدولگذاری، پیاده روسازی، اجرای دیوار، زیرسازی و اجرای روکش آسفالت به صورت مکانیزه است که تاکنون ۵۳ هزار مترمکعب عملیات خاکبرداری، ۱۷ هزار مترمکعب عملیات سنگریزی، حدود ۱۰ هزار مترمربع زیرسازی و ۳ هزار متر طول جدولگذاری در این پروژه اجرا شده است.
فروغی بیان داشت: اقداماتی از جمله احداث دیوار دانشگاه آزاد اسلامی واحد کرج به طول هزار و ۱۰۰ متر و سردرب ضلع شرقی این واحد دانشگاهی، دیوار ضلع شرقی مجموعه صدا و سیمای استان البرز به طول ۲۰۰ متر و همچنین رفع کلیه معارضات و جابجایی مستحدثات در طول اراضی تملک شده این پروژه شامل تأسیسات خطوط انتقال برق و گاز به طول هزار متر و ابنیه شامل دو گلخانه و دو دستگاه ساختمان کارگاهی با مساحت حدود ۷۰۰ مترمربع و دیوار حائل در ضلع شمال غربی معبر به میزان ۳۰۰ مترمکعب از دیگر فعالیتهای سازمان عمران و بازآفرینی فضاهای شهری شهرداری کرج در این پروژه است.
وی اضافه کرد: حدود ۲ هزار و ۱۰۰ متر طول لولهگذاری به منظور هدایت آبهای سطحی در پروژه انجام شده و اجرای منهولهای بتنی آدم رو به تعداد ۹۰ منهول اجرایی شده است.
منتشر شده در تاریخ ۱۰شهریورماه ۱۴۰۳
